云南各地温泉民宿、度假村开发业主普遍关心温泉井施工时长,不同地块地层、设计深度、配套工艺差异,完工周期差距较大,部分项目两三个月完工,部分山地复杂地层施工半年以上,客户难以预估项目工期,耽误文旅项目开业规划。云南鼎从地质结合云南各地地热项目施工案例,拆解温泉井全流程施工各环节标准工期,区分浅层低温温泉、中深层高温温泉、山地复杂地层不同周期,同时说明影响工期的关键变量,帮助业主合理规划项目进度。
温泉井完整项目周期分为五大阶段:前期勘察审批、钻机进场筹备、正式钻井钻进、固井洗井热试、配套收尾验收,每个阶段时长受地层、深度、地理条件影响,分项拆解标准工期。
阶段:前期地质勘察 + 开采手续办理,前置周期 15-45 天。简易民宿小型温泉,轻量化勘察 3-7 天完成,取水许可、简易地热备案手续 10-15 天;大型温泉度假村全套四维地热勘察 7-15 天,地热探矿权、采矿权、取水许可多部门审批流程繁琐,资料编制、公示、现场核查合计 30-45 天。鼎从地质可同步协助客户整理勘察报告、材料,勘察与资料编制同步推进,压缩前置等待周期,避免手续延误耽误钻井开工。该阶段不计入钻机施工工期,但属于项目整体周期,很多业主忽略时长,导致钻机到位后无法开工,产生设备闲置成本。

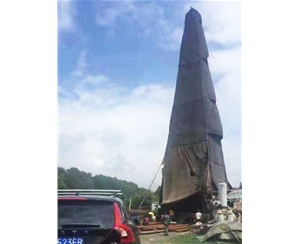

第二阶段:钻机进场、场地平整筹备,周期 3-10 天。昆明、大理坝区地块道路通畅,大型钻机、管材、泥浆材料整车直达,场地平整、设备吊装 3 天即可完成;滇西、滇北山区地块无硬化道路,山路狭窄,大型设备分段转运,同步清理山林施工场地、修建临时通行便道,工期延长至 7-10 天;雨季山区道路泥泞,设备转运难度增加,筹备周期会额外增加 3-5 天。
第三阶段:核心钻井钻进阶段,周期由深度与地层硬度决定,是工期核心变量。云南浅层低温温泉井(300-800 米),以红土、风化软岩为主,钻机每日钻进 20-40 米,纯钻进工期 10-25 天;中深层商用标准温泉井(800-1800 米),中段多花岗岩、硬砂岩,钻进速度降至每日 10-25 米,纯钻进工期 30-70 天;腾冲、香格里拉高温深层地热井(1800-3000 米),深部坚硬火成岩,钻进效率低,同时需要高温钻具,纯钻进工期 80-120 天。若施工途中遇到溶洞、严重井漏、破碎坍塌带,需要投放堵漏材料、加固井壁,单次故障处理额外增加 5-15 天工期,完整前期勘察可避开大规模破碎带,减少中途停工处理时间。
第四阶段:固井、下地热套管、多级洗井、地热热试,标准化周期 10-25 天。钻井抵达目标热储层后,步分层下入耐高温防腐地热套管,分层固井注浆密封,隔绝浅层冷水,防止冷热混合降低出水温度,固井水泥养护静置 3-7 天;养护完成后开展多级洗井,气举高压洗井、酸化疏通裂隙,打通地下热水通道;后持续抽水热试 7 天以上,记录稳定出水温度、小时流量、水质数据,出具热试检测记录,整套工序无地层故障情况下 10 天完工,裂隙堵塞严重地块洗井周期延长至 25 天。
第五阶段:配套收尾、资料验收交付,周期 3-7 天。包含井台钢筋混凝土浇筑、地热管道预埋、温度流量监测设备安装,整理全套勘察、钻井、固井、热试纸质资料,移交客户用于采矿权年审、项目验收,常规 3-7 天完成。
综合整体完整项目总周期参考:
坝区小型民宿浅层温泉井(500 米内,手续简易):勘察 15 天 + 进场 3 天 + 钻进 15 天 + 洗井热试 10 天 + 收尾 3 天,合计约 46 天;
常规温泉酒店中深层井(1200 米,全套商用手续):前置 40 天 + 进场 5 天 + 钻进 50 天 + 洗井 15 天 + 收尾 5 天,合计约 115 天;
山区深层高温地热井(2000 米以上,文旅大型项目):前置 45 天 + 山路转运 10 天 + 钻进 100 天 + 洗井 20 天 + 收尾 7 天,合计约 182 天。
六大关键因素会拉长施工周期,业主前期规划可提前规避:一是雨季施工,云南 6-9 月大范围降雨,山区道路阻断、井孔易积水塌孔,频繁停工;二是未做地质勘察,钻井中途遭遇溶洞、井漏、无热储层,反复调整井位重新施工;三是手续材料缺失,钻机进场后无法合规开工,设备闲置;四是地块无通行道路,设备转运、材料运输效率低下;五是地层硬岩占比高,钻进速度大幅下降;六是热水层裂隙堵塞严重,洗井疏通耗时增加。
云南鼎从地质可根据客户地块地形、目标井深、项目规模制定分阶段工期计划表,明确各环节起止时间,合理调配多台地热钻机错峰进场;山区项目优先安排旱季集中施工,减少雨季停工损耗;全套勘察、、钻井同步推进,压缩整体项目周期。施工过程中每周同步推送施工进度、地层岩性、钻进深度、测温数据,业主实时掌握施工进度,便于同步规划温泉酒店土建、泡池装修、开业筹备工作。
